西安德杰状元府小区因开发商拖欠14万元公共设施电费面临停电风险,涉及电梯、水泵等专电户设施,但国家电网确认普通居民用电不受影响。

西安德杰状元府小区因开发商拖欠电费14万余元而面临停电风险的事件,表面看是一起简单的欠费纠纷,深层则折射出中国房地产下行周期中开发商资金链断裂、物业服务体系失灵、公共设施维护责任模糊等系统性问题。时值西安连续发布高温红色预警,40℃的极端天气下,电梯、水泵等公共设施可能停摆的威胁,将业主置于安全隐患与生活困境的双重煎熬中。本文将深入剖析德杰状元府事件的多维成因,探究”专电户”这一特殊供电模式的历史背景与现实矛盾,追踪业主、物业、开发商与供电部门四方博弈的最新进展,并以此为样本,思考如何避免类似民生危机在更多”暴雷楼盘”中重演。
欠费停电通知:高温下的民生危机

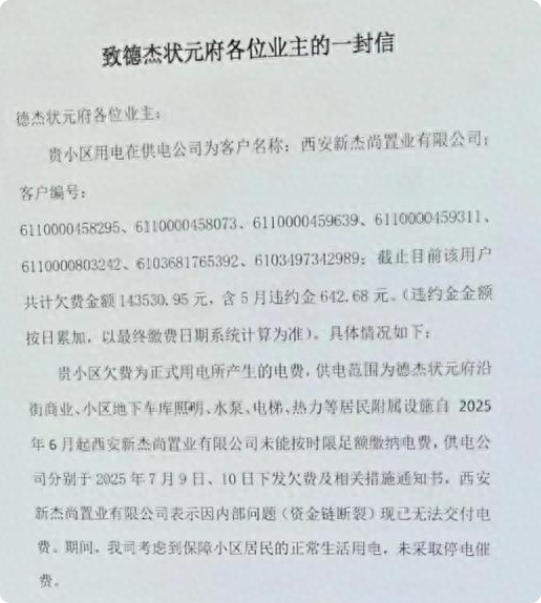

2025年7月15日,西安德杰状元府小区的业主们收到了一封来自国家电网开远中心供电所的紧急通知信,信中明确指出由于开发商西安新杰尚置业有限公司自6月起拖欠电费143530.95元(含违约金642.68元),供电公司将从7月16日10时起不再保证小区正常用电。这封盖有红色公章的通知信在业主群中迅速传播,引发广泛恐慌——彼时西安正经历持续高温天气,气象部门多次发布高温红色预警,日间气温稳定在40℃左右,空调已成为生存必需品而非单纯的生活享受。
停电范围的官方澄清在一定程度上缓解了部分焦虑。国家电网工作人员明确表示,此次欠费停电针对的是”专电户”,即通过开发商自建变压器供电的公共设施,包括小区沿街商业、地下车库照明、水泵、电梯及热力系统等居民附属设施,而直接与国家电网相连的普通居民用电不受影响。这意味着业主家中的空调、冰箱等基础电器仍可正常运转,但电梯停运、车库漆黑、水泵无法工作等情景,对高层住户、老年居民及商业经营者而言仍是巨大困扰。尤其值得注意的是,德杰状元府作为一个曾多次延期交付的”问题楼盘”,其入住率不足60%,许多业主是迫于无奈入住未达交付标准的房屋,公共设施本就是维持基本生活的关键支撑。
开发商的资金困境是欠费事件的直接诱因。西安新杰尚置业有限公司作为德杰状元府的开发商,近年来深陷资金链断裂危机。企查查数据显示,该公司目前被执行总金额高达1073.84万元,涉案总金额7975.47万元,法定代表人陈徐已被限制高消费。在供电公司7月9日、10日连续下发催费通知后,开发商坦诚因”内部问题(资金链断裂)现已无法交付电费”。这种坦白背后是一个残酷现实:随着房地产行业深度调整,许多中小开发商已处于事实性破产状态,无力承担已交付项目的后续运营成本。德杰状元府从2017-2018年的”千人摇”红盘到如今电费都无力缴纳的窘境,恰是中国楼市泡沫破裂的一个微观缩影。
物业与业主的紧张关系使问题进一步复杂化。小区物业工作人员在回应停电风险时表示”我们这边电费确实是不欠”,试图将责任完全推给开发商。但业主们对此并不买账——在多次延期交付、房屋质量低劣、配套设施缩水的背景下,许多业主长期拒缴物业费作为抗议手段。这种对抗性策略在此次事件中显示出其双刃剑特性:一方面确实给物业施加了压力,另一方面也削弱了物业提供基本服务的能力。物业声称因业主大面积欠费导致经营困难,无力垫付公共设施电费;业主则指责物业”干啥啥不行,收费第一名”,双方陷入典型的”先有鸡还是先有蛋”的僵局。
表:德杰状元府停电事件关键信息梳理
关键要素 | 具体情况 | 责任主体 | 影响范围 |
---|---|---|---|
欠费金额 | 143530.95元(含违约金642.68元) | 西安新杰尚置业有限公司 | 小区公共设施供电 |
欠费时长 | 自2025年6月起 | 开发商资金链断裂 | 电梯、水泵、车库照明等 |
停电风险时段 | 自7月16日10时起 | 国家电网催收措施 | 专电户(非居民直供户) |
开发商现状 | 被执行总金额1073.84万元,法人限高 | 多起诉讼未解决 | 项目延期、质量纠纷 |
高温天气下的停电威胁迅速将德杰状元府推上舆论风口浪尖。网友评论两极分化:一部分人谴责物业和开发商”绑架业主作为人质”,认为40度高温停电太不人道;另一部分则指出业主拒缴物业费也是导致危机的原因之一,形成”恶性循环”。在这场没有赢家的对峙中,最根本的问题逐渐浮出水面:当开发商失去运营能力,物业与业主互信破裂,谁来保障居民的基础生活权益?供电公司作为国有企业,在”欠费停电”的刚性规则与”保障民生”的社会责任之间,又该如何平衡?
从”千人摇”到”暴雷盘”:德杰状元府的前世今生
德杰状元府如今的困境并非一朝一夕形成,而是开发商长期经营不善、监管缺位与市场环境变化共同作用的结果。追溯这个项目从辉煌到衰败的历程,有助于我们理解当前危机背后的深层原因,也为其他类似楼盘提供了警示样本。
高光时刻的营销盛况与当下境况形成鲜明对比。2017-2018年期间,德杰状元府凭借”近高新、临二环、价位低、带名校”的精准定位,在西安楼市所向披靡,屡次上演”千人摇号”的盛况。开发商西安新杰尚置业有限公司巧妙利用购房者对优质教育资源和高新区区位优势的向往,将项目包装成高性价比的”学区房”,吸引大量刚需家庭和投资者入场。当时的宣传资料显示,项目规划有高品质住宅、配套商业及教育设施,承诺打造”一站式优质生活圈”。这种精心设计的营销话术与当时火热的楼市氛围相得益彰,使德杰状元府迅速清盘,为开发商回笼了大量资金。
延期交付的噩梦却成为业主们的现实。按照合同约定,项目应于2020年前后交付,但业主们等来的却是一封封延期通知。从2020年到2024年,交付日期被一推再推,理由从”疫情不可抗力”到”施工许可证办理延误”,再到”资金临时周转困难”。在漫长的等待过程中,业主们逐渐发现更多令人不安的迹象:工地施工时断时续、监管账户资金不翼而飞、教育配套承诺缩水。部分心急的业主在多次维权无果后,无奈入住未达交付标准的房屋,忍受着装修瑕疵、配套设施不全等种种不便。这种”勉强入住”进一步加剧了小区管理的混乱,为后来的物业纠纷埋下伏笔。
开发商的财务崩盘是项目烂尾的根本原因。企查查数据显示,西安新杰尚置业有限公司自2023年起便频繁卷入诉讼,被执行总金额达1073.84万元,涉案总金额高达7975.47万元。法定代表人陈徐被限制高消费,公司银行账户、名下车位和房产陆续遭到查封。细究这些诉讼案件,可以发现开发商陷入了一个典型的”死亡螺旋”:销售回款被挪用至其他项目或偿还债务→原有项目资金链断裂→工程停滞→更多债权人起诉→资产被冻结→彻底失去自救能力。在这种情况下,德杰状元府的公共设施电费拖欠只是冰山一角,更多隐性债务和遗留问题正在水面下蓄势待发。
教育承诺的落空尤其令业主愤懑。当初吸引众多购房者的”名校”承诺,最终沦为”教育缩水”。由于开发商未能按照约定完成教育配套建设或缴纳相关费用,规划中的优质学校迟迟未能落地,适龄儿童不得不被调剂到较远的普通学校就读。这种核心卖点的崩塌不仅意味着业主财产的大幅贬值,更直接影响了下一代的教育机会,使维权从单纯的”保交楼”升级为”保民生”的持久战。值得注意的是,教育配套缩水在西安”暴雷盘”中并非个案,而是开发商资金链断裂后的常见后遗症之一。
监管体系的失灵同样难辞其咎。在我国商品房预售制度下,政府部门通过监管账户对预售资金进行管理,本应确保建设资金专款专用。但德杰状元府的案例显示,监管资金”不翼而飞”的情况仍然发生了。这背后可能是监管制度执行不力,也可能是开发商通过虚构工程进度、与施工单位串通等手段套取资金。无论具体路径如何,结果都是购房者的权益失去了最重要的保护屏障。当业主们发现监管账户空空如也时,项目已陷入烂尾危机,错过了最佳干预时机。
德杰状元府的衰落轨迹是中国三四线城市”暴雷盘”的典型写照:过度营销吸引大量购房者→资金挪用导致工程停滞→监管缺位无法及时纠偏→开发商彻底丧失偿债能力→业主成为最终受害者。在这种模式下,电费欠缴绝非孤立事件,而是系统性风险的一个症状。更令人担忧的是,随着房地产行业深度调整,类似德杰状元府的案例正在全国多地复制,如何避免更多小区陷入这种”开发商跑路、业主买单”的困局,成为政策制定者亟待解决的难题。
专电户模式:便利性背后的风险隐患
国家电网在回应德杰状元府事件时提到的”专电户”概念,是理解此次停电风波的制度关键。这种特殊的供电模式在新建小区中相当普遍,却鲜为普通业主所知,直到开发商欠费危机爆发才引发广泛关注。剖析专电户的运行机制与潜在风险,不仅有助于厘清各方责任,也为预防类似事件提供了制度改进方向。
专电户的技术本质是开发商自建配电设施供电模式。与常规小区由供电公司直接”供电到户”不同,专电户模式下开发商需要自行投资建设变压器、配电室等供电设施,并负责向供电公司统一缴纳所涉电费。这种设计初衷是为了适应新建住宅小区快速发展的需求,允许开发商在政府监管下自行解决建设期间的临时用电问题,待项目通过综合验收后再移交供电公司管理。在理想情况下,专电户模式能够缩短审批流程,加快项目开发进度,降低初期建设成本。德杰状元府的沿街商业、地下车库照明、水泵、电梯等公共设施正是采用这种供电方式,形成与居民用电分离的独立系统。
产权与责任的模糊地带为后续纠纷埋下伏笔。专电户模式下,供电设施在正式移交前的产权归属于开发商或其指定的物业公司,这意味着供电公司只对总表负责,而不直接服务终端用户。当开发商如西安新杰尚置业有限公司那样出现资金链断裂时,就会产生一个尴尬局面:实际用电的是业主,但法律意义上的用电主体却是开发商;业主已为公共设施支付了物业费,但这些费用可能被挪作他用,未能及时转化为电费缴纳。德杰状元府物业声称”电费确实是不欠”,正反映了这种权责错位——物业认为自己已从业主处收取了相关费用,欠费责任在于开发商未将款项转交供电公司。
物业代收代缴的信任危机进一步加剧了系统脆弱性。在许多采用专电户模式的小区,物业公司充当了电费收缴的中间人角色,负责向业主收取费用后再统一缴纳给供电公司。这种机制本可提高效率,却因缺乏透明度和有效监督而频发问题。德杰状元府业主反映的”物业服务不到位”与”拒缴物业费”现象,正是对代收代缴模式失去信任的表现。更复杂的是,当部分业主因不满物业服务质量而拒缴费时,物业往往会以”收费率不足”为由拒绝全额缴纳公共电费,形成恶性循环。而供电公司作为企业,既无权力也无能力介入这种物业与业主的纠纷,只能依据合同向用电主体(开发商)催费,最终不得不采取停电措施维护自身权益。
临时用电与正式用电的转换困局是另一个制度陷阱。许多暴雷楼盘长期停滞在”临时用电”阶段,无法完成向正式用电的转换。德杰状元府虽已部分交付,但其电力设施可能仍未完成正式验收和移交程序。这种现象在问题楼盘中相当普遍——如西安伟邦新西城小区因开发商未办理正式用电便违规交房,导致”频繁停电”;绿地新里程二期也因”基建电源带正式电源的违约交房”而面临同样问题。临时用电设施在设计容量和稳定性上都无法满足长期居住需求,但开发商为尽快回笼资金往往选择”带病交房”,将问题转嫁给业主和物业。
法律救济途径的局限性使业主维权困难重重。从理论上看,业主可根据《民法典》相关规定要求开发商赔偿因停电造成的损失。但在实践中,像西安新杰尚置业这样已被执行超千万、法人被限高的开发商,早已丧失实际偿债能力,诉讼获胜也难获执行。有律师建议业主”向供电部门投诉,请求其协助解决停电问题”,但供电公司在法律上并无义务为开发商垫付电费,尤其是在欠费金额较大且回收无望的情况下。这种法律与现实之间的鸿沟,使业主陷入”告开发商无用,告物业无据,告供电公司无理”的三难境地。
专电户模式暴露的最大问题,是现行制度对风险分配的不合理。开发商作为项目的建设者和初期运营者,本应承担从融资、建设到顺利交付的全流程责任。但在预售制和分期开发模式下,开发商可以通过各种手段提前套现离场,将运营风险转嫁给购房者和后续服务提供商。专电户作为一种过渡性安排,在设计上过度依赖开发商的持续履约能力,缺乏对极端情况(如开发商破产)的风险缓释机制。当开发商如德杰状元府这样陷入资金链断裂时,业主就成为最终的风险承担者,既要承受财产贬值,又要面临基本生活服务中断的威胁。
对比其他城市的探索,一些地方已开始推行”供电设施同步建设、同步验收、同步移交”的三同步原则,要求开发商在项目交付前完成电力设施的正式移交,避免专电户模式被滥用。西安泊澜地小区的案例显示,即使开发商拖欠新建住宅配套费,供电公司也可采取”应急电源”方式保障居民基本用电。这些实践为改革专电户模式提供了有益参考,但其普及推广仍面临开发商抵触、监管成本增加等现实障碍。德杰状元府的停电危机或许正是推动制度优化的契机,促使各方重新审视专电户模式的利弊得失。
多方博弈下的业主困境:自救努力与制度救济
德杰状元府的停电危机表面看是简单的欠费问题,实则是开发商、物业、业主与供电公司多方博弈的复杂局面向业主们倾斜的不仅是40度高温下的生活困境,更有一套相互推诿的责任说辞。在这种不对等的对抗中,业主们既是最直接的受害者,也是最弱势的博弈方。他们的自救努力与制度寻求,折射出中国房地产纠纷中维权路径的普遍困境。
开发商的消极应对将业主置于被动境地。在供电公司7月9日、10日连续下发催费通知后,西安新杰尚置业有限公司仅以”内部问题(资金链断裂)”为由搪塞,未提出任何实质性解决方案。这种态度与其说是推卸责任,不如说是无力应对的坦白——当企业已被执行超千万、法人被限制高消费时,14万元的电费欠款也可能成为压死骆驼的最后一根稻草。对开发商而言,德杰状元府多数房源已售罄,后续货值所剩无几,保交付的政治压力又大于保运营的市场压力,自然缺乏解决公共设施电费的动力。更值得警惕的是,这种”躺平”态度正在全国暴雷开发商中蔓延,形成”破罐子破摔”的恶性循环。
物业的夹缝求生反映出服务主体的角色尴尬。德杰状元府物业工作人员那句”我们这边电费确实是不欠”,看似推诿,实则揭示了物业公司在三方关系中的困境:在法律上,他们只是开发商的委托方,不直接承担用电主体责任;在现实中,他们却是业主怒火的直接承受者。物业声称因业主拒缴物业费导致经营困难,而业主则认为服务质量低劣是拒缴的正当理由。这种”鸡生蛋还是蛋生鸡”的争论在物业纠纷中屡见不鲜,但德杰状元府的特殊性在于,物业困境与开发商危机深度绑定,使问题解决失去常规路径。西安其他小区的经验显示,即使业委会成功更换物业(如罗马西西里小区),新物业面对前任遗留的债务和设施问题也常束手无策。
供电公司的两难处境体现企业社会责任边界。国家电网开远中心供电所在通知中明确表示”为保障各位业主权益,建议业主督促开发商和物业”,这种措辞反映了供电公司的微妙立场:作为企业,他们有责任追缴欠费、维护国有资产权益;作为垄断性公共服务提供者,他们又无法完全回避社会责任。德杰状元府事件中,供电公司采取了相对克制的做法——仅警告”将不保证正常用电”而非直接拉闸,并将停电范围限定在公共设施而非居民生活用电。这种折中策略既是对舆论压力的回应,也是对”迎峰度夏”保供电政策的遵循。但长远看,供电公司不可能无限期为开发商欠费兜底,尤其在欠费成为普遍现象时,如何平衡商业利益与公益属性仍需制度性安排。
业主的自发行动展现弱势群体的有限选择。面对停电威胁,德杰状元府业主主要采取了三类应对策略:一是通过社交媒体曝光施压,利用高温天气下的民生关切引发舆论关注;二是组织集体维权,要求物业和开发商给出解决方案;三是极端情况下的自救筹款,部分业主讨论集资垫付电费以避免公共设施停摆。这些措施虽有一定效果,但都非治本之策。西安其他小区的经验表明,业主组织化程度直接影响维权成效——嘉禾大厦业委会通过代收暖气费”专款专用”,成功避免了物业挪用资金;而缺乏有效组织的社区则容易陷入混乱。德杰状元府业主面临的挑战在于,项目入住率不足、业主群体分化严重,难以形成强有力的集体行动机制。
政府部门的被动介入暴露监管响应滞后。从现有信息看,在德杰状元府停电危机中,基层政府尚未表现出主动干预姿态,这与西安其他类似案例形成对比——伟邦新西城小区的电力问题得到环城西路街道办事处协调,泊澜地小区则有曲江大明宫遗址区保护办协助筹措配套资金。这种差异可能源于问题严重程度、业主维权力度或政治敏感度的不同,但本质上反映了”政府-开发商-业主”三角关系的动态平衡:当开发商仍有偿债能力时,政府倾向于协调纾困;当开发商实质性破产时,政府介入则慎之又慎,避免承担过重财政包袱。德杰状元府开发商已被执行超千万的现实,很可能降低了政府部门积极干预的预期收益。
法律救济的现实瓶颈凸显司法保护的局限性。法律界人士指出,业主有权要求开发商赔偿因停电造成的损失,但这类建议对德杰状元府业主而言更多是心理安慰而非实用方案。当开发商资产已被多方查封、法人早已限高时,诉讼获胜也难以执行回款。更复杂的是,业主与开发商之间的法律关系基于购房合同,与物业之间基于服务合同,与供电公司之间则可能没有直接合同关系,这种法律关系的割裂使业主难以找到合适的请求权基础。即便是专电户模式本身的合法性争议,也因涉及专业电力法规而超出普通业主的认知范围,增加了维权难度。
德杰状元府业主的困境本质上源于风险分配的系统性失衡。在商品房开发链条中,开发商获取了最大利润却无需承担全生命周期责任;业主支付了全部购房款却得不到完整产权保障;物业公司收取服务费用却常沦为开发商的”替罪羊”;政府部门享有土地出让收益却难以及时有效监管。这种失衡在行业上升期被房价上涨所掩盖,在市场下行期则通过电费欠缴等日常危机暴露无遗。解决之道不在于简单指责某一方,而需重构整个链条的风险共担机制——或许可借鉴”共管账户”思路,要求开发商在项目交付后预留一定比例的运营保证金,或引入”电力设施责任险”等金融工具,为类似危机提供缓冲垫。
高温下的城市治理考题:反思与出路
德杰状元府的停电风波绝非孤立的社区事件,而是中国城市化进程中的一个警示性标本。在西安持续发布高温红色预警的背景下,电梯停运、水泵失效的威胁已超越普通物业纠纷范畴,升级为关乎公共安全与社会稳定的城市治理考题。破解这一难题,需要跳出”谁对谁错”的简单归因,从制度设计、风险防范和民生保障三个维度寻求系统性解决方案。
电力供应保障机制的完善是防范风险的基础环节。西安7月份全市面临的电力短缺问题,为德杰状元府事件提供了宏观背景。高温天气导致用电负荷激增、设备老化易发故障、能源分配不均等问题,在暴雷小区表现得尤为突出。针对这一现状,电力部门应当建立差异化保供策略,对德杰状元府这类高风险小区进行重点监测,在极端天气下实施”欠费不停电”的临时救济措施。事实上,国网西安供电公司在”迎峰度夏”期间已承诺”全力保障居民用电”,这一原则应具体化为对弱势群体的特殊保护。技术层面,可加快推广智能电表远程控负荷技术,在欠费情况下优先保障电梯、水泵等生命线负荷,而非简单切断全部供电。
物业费与公共电费分离缴纳或能打破恶性循环。现行物业费”打包收费”模式,使业主难以监督专项费用的使用情况,也为物业公司挪用资金提供了便利。借鉴嘉禾大厦业委会代收暖气费”专款专用”的经验,可推动物业管理费拆分为基础服务费与公共能耗费两个独立科目,后者由业委会或第三方平台直接缴纳给供电公司。这种”费费分离”设计既能增强资金使用透明度,也能避免业主因不满物业服务而拒缴电费的非理性行为。对于德杰状元府这类尚未成立业委会的小区,社区居委会可临时承担代收代缴职能,作为过渡性安排。长期来看,则应立法明确公共能耗费的独立缴纳义务,将其从普通物业费中剥离出来。
开发商终身责任制的构建是治本之策。当前商品房开发模式的最大缺陷,是开发商能够通过项目公司”有限责任”形式规避后期运营责任。建议推行房地产项目终身负责制,要求开发商股东对项目交付后五年内的公共设施运营承担连带责任,即使项目公司破产也不例外。同时建立”房地产开发保证金”制度,按项目投资额的一定比例提取资金,专项用于应对交付后的运营危机。这套机制可类比建筑工程领域的质量终身责任制,从源头遏制开发商”甩包袱”冲动。对于已暴雷项目如德杰状元府,则应追溯核查预售资金监管账户使用情况,对违规挪用资金的责任人追究刑责,形成有效震慑。
业委会赋能与社区自治是可持续解决方案。西安罗马西西里小区通过业主大会成功解聘老物业,证明组织化的业主群体能够有效制衡开发商与物业公司。政府部门应当简化业委会成立程序,提供专业法律与技术培训,增强业主组织的自治能力。针对德杰状元府这类入住率偏低的小区,可创新采用”楼栋代表制”等灵活组织形式,逐步推动业主从”被动维权”向”主动治理”转变。社区党组织也应发挥引领作用,搭建业主、物业、供电公司的常态化协商平台,避免矛盾积累到停电危机的地步才仓促应对。
电力设施移交标准的优化可减少制度性风险。专电户模式之所以成为纠纷温床,很大程度上源于移交标准模糊、程序冗长。参考西安泊澜地小区案例,供电公司可采用”应急电源”方式先行保障居民基本用电需求,同时制定清晰的电力设施移交路线图。对于开发商确实无力完成整改的项目,可引入”政府垫资改造、业主分期偿还”的变通方案,避免因完美主义而延误问题解决。长远来看,则应推动新建住宅全面实行”供电到户”模式,逐步淘汰专电户这一过渡性安排。
极端天气下的民生应急响应机制亟待加强。德杰状元府事件之所以引发强烈舆论反响,很大程度上源于40度高温这一特殊背景。气象部门与电力、住建、民政等部门应建立高温应急联动机制,对存在停电风险的小区进行分级预警和前置干预。具体措施可包括:提前检修电力设施、储备应急发电设备、划定临时纳凉场所等。从更宏观视角看,气候变化导致极端天气频发已成趋势,城市治理必须将”高温韧性”纳入考核指标,避免德杰状元府的悲剧在下一个热浪来袭时重演。
德杰状元府的停电危机,表面看是14万元电费引发的纠纷,深层则暴露了快速城市化进程中制度建设的多重欠账。从开发商肆意妄为到监管形同虚设,从业主一盘散沙到应急机制缺失,每个环节的失灵都在高温炙烤下现出原形。解决这些问题,既需要受困业主的积极维权,更需要决策者的顶层设计——毕竟,在气候变化的背景下,未来的夏天只会更热,而我们的城市,必须学会在高温中保持清醒与责任。
